关于煤炭开采引发的地质灾害及治理

[作者:王春英[来源:知源论文网]| 打印 | 关闭 ]

,平整田面,因地制宜,修筑相应的田间道路及排水工程,并在各级梯田的外边缘修筑护田堤,控制水土流失,保护坝田,恢复农田的耕种功能。土地复垦后,耕作层的土壤大部分变为生土,不利于作物的生长,需要在深翻的同时,配方施肥,培肥土壤。同时,为了保持人工土壤中的水分,宜尽量在其底部回填约0·5 m的亚粘土或粘土,形成人工隔水层,然后再回填亚砂土。恢复耕地后种植一些抗旱性强的乡土植物。



  2.3 煤矸石堆放场的治理

  沙峪煤矿每年矸石排出量1万~1·5万,t现在较大的煤矸石堆放场2处,累计堆放量20万m3,本次治理工程拟修筑一条煤矸石坝,并将残余煤矸石堆进行平整,表面覆盖0·5 m黄土,然后种草植树,尽可能减轻或消除对生存环境、生态环境的危害。

  2.4 修建回风竖井地下储水仓,解决居民人畜用水

  区内奥陶系岩溶水埋藏深,富水性不均匀,施工深井风险较大,增设井下储水仓将新施工的回风竖井井下排水作为供水水源加以利用,既避免水资源浪费,又降低了施工深井带来的风险。同时,可满足矿区居民供水。

  2005年4月,沙峪煤矿在草桥村闫家庄北约600m的沟谷中新建回风竖井,竖井垂直深度402 m,在84·80-90·91 m和156·63-159·14 m穿过两层砂砾石层,地下水微具承压性,松散层之下2#煤层之上的K10 (厚2·62 m)、K9 (厚6·99 m)、K8 (8·39 m)砂岩中均含有丰富的地下水,水质良好,竖井揭露上述含水层后,排水量较为稳定,枯水季节450 m3/d,雨季过后600 m3/d。为使矿区村民吃上卫生方便的自来水,可在回风竖井井底修建井下主、付储水仓各1个,配套建设井下泵房及管道仓,用于储存上述含水层中的地下水,并配套建设井上蓄水池、铺设供水管道,解决蔺家庄、曹家庄、闫家庄、韩家庄4个村的人畜用水。

  3 治理工程工程量

  3.1 农田整治与恢复

  对已破坏的60 hm2农田进行整治与恢复,复垦工程程序及标准为:

  ①将田面阳土剥离集中堆放一边;

  ②农田内塌陷、裂缝填平、夯实;

  ③田面平整,田面平整为梯田形式,梯田单级高差宜根据地形变化而定,一般控制在2~5m之间,各级梯田田面基本保持水平,并向内侧略有倾斜。

  ④因地制宜,修筑相应的田间道路及排水工程;

  ⑤在各级梯田的外边缘修筑护田堤,控制水土流失,保护坝田;

  ⑥地表覆盖阳土,厚度0·5 m以上,并适度压实,覆盖土壤PH值为7~8·5[3]。

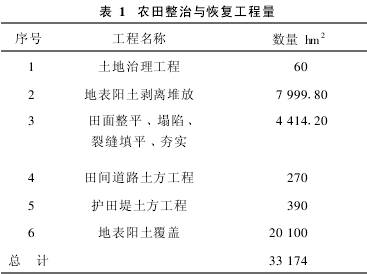

  根据沙峪煤矿农田整治区的地形情况粗略计算,达到上述标准共应动用土方量约497 610 m3,工程量见表1。



  3.2 煤矸石的整治

  采用浆砌石修筑一条煤矸石坝,坝长205 m,高6 m,顶宽1m,底宽2·85m,外侧坡角约72°,基础底宽4·9 m,顶宽3·65 m,内外侧坡度均为72°,深2 m,砌筑石方4 120·5 m3。在煤矸石坝下部预留三排排水孔,最下一排位于坝体底部,每两排排水孔之间的垂向距离为1 m,每两个排水孔之间的水平距离为1·5 m,三排排水孔呈“梅花形”布置,基础开挖动用土石方2 173 m3。将残余煤矸石表面整平、压实,覆盖厚约0·5 m黄土,然后进行种草、植树,预计土方工程5 000 m3,树苗10 000株。

  3.3 回风竖井井底储水仓及供水配套

  3.3.1 回风竖井井底储水仓

  区内奥陶系岩溶水埋藏深,富水性不均匀,施工深井风险较大,增设井下储水仓将新施工的回风竖井井下排水作为供水水源加以利用,既避免水资源浪费,又降低了施工深井带来的风险。同时,可满足矿区居民供水。

  回风竖井井下储水仓的井下平面布置由煤矿实施,必须做到既保证井下排水(来自煤层之上含水层)不受采煤的污染,又不影响煤矿正常生产。

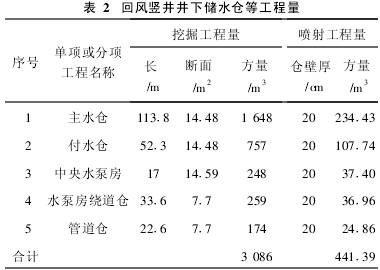

  本工程设井下主、付储水仓各1个,配套建设中央水泵房,管道仓和水泵房绕道仓。主、付储水仓及中央水泵房、管道仓、水泵房绕道仓的断面形态均为门洞形(下部为矩形,上部为拱形)。主、付储水仓长分别为113·8m和52·3 m,横断面下部矩形宽3·6 m、高1·8m,上部拱形半径为1·951m,拱高1·2m (图3);中央水泵房长17m,下部矩形宽4m,高1·8m,上部拱形半径为2·168 m,高1·2 m;管道仓和水泵房绕道仓长分别为22·6 m、33·6 m,下部矩形宽为2·5 m,高1·7 m,上部拱形半径为1·355 m,拱高0·8m。以上工程均采用机械挖掘成仓,仓壁喷厚200mm的混凝土仓壁,工程量见表2。



  3.3.2 供水配套工程

  ①配套深井泵1台(扬程400~500 m),地面多级泵2台(扬程150 m)。

  ②配套4寸供水管道4 200 m。

  ③修筑井口蓄水池1个,高位蓄水池3个,容积分别为800 m3和400 m3。

  ④配置150 KW专用变压器一台。

  4 工程经费预算与工期

  4.1 工程经费预算和工期

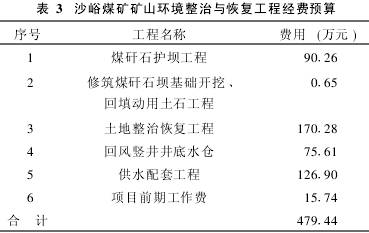

  根据上述工程量,沙峪煤矿矿山环境整治与恢复工程共需经费479·44万元[4](表3)。沙峪煤矿矿山环境整治与恢复工程工期共需1年。



  5 地质灾害的预防

  综上所述,煤炭开采所引发的地质灾害直接危害了矿区居民的生命和财产的安全,地质灾害的产生和延续,使人们无法安居乐业,治理灾害的工程量巨大,耗资不菲,工期较长。在煤炭开采之前对可能引发的地质灾害进行预测是十分重要的环节,对于有可能产生的灾害应遵循
